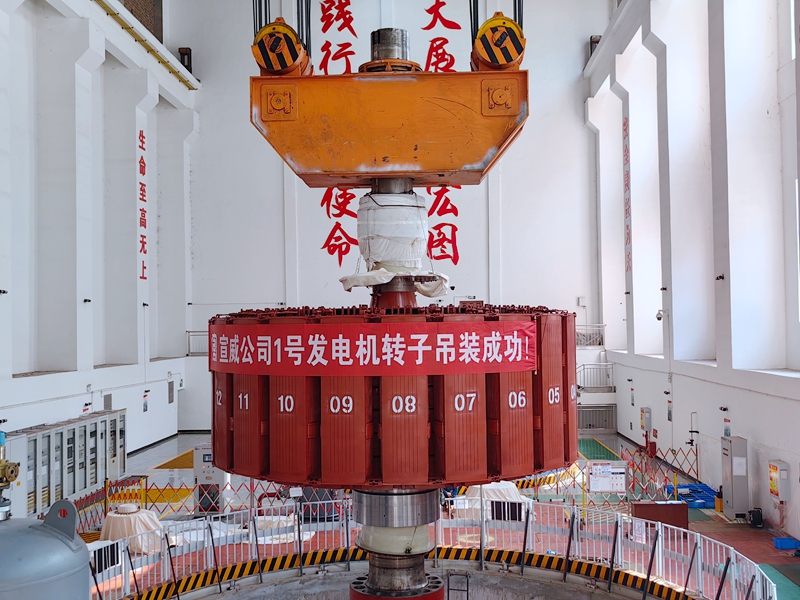

4月8日17时30分,宣威水电公司1号机组转子一次性吊装成功,标志着1号机组全面进入总装阶段。
为确保此次吊装的顺利进行,该公司进行了充分的前期准备,以严谨科学的态度,制定了详细的吊装专项方案并提前组织学习。14时30分,检修项目总负责人在现场对全体参与转子吊装人员进行了细致的专项安全技术交底,确保参与吊装人员清晰了解各自的职责、危险点以及紧急风险预控措施。随后对桥机各个部位进行了检查确认,为转子吊装工作做好了充分准备。15时30分,1号发电机转子吊装工作正式开始。随着起重指挥一声清脆哨音,转子开始进行试吊,经扰度测量、三起三落无异常后将转子吊出支墩,按原定行走路线吊至机坑上方找正中心后缓慢下落,同时在定子四周安排6名插板人员进行定转子间隙监护,在各部人员的紧密配合下转子平稳落入机坑中,转子顺利完成吊装。
此次发电机转子吊装,吹响了检修冲锋的号角,加快了按时完工高质量归调的步伐。下一步,该公司将根据进度计划组织人员做好其他各部件的回装工作,保证1号发电机A修工作有条不紊稳步推进,为后续机组调试和发电奠定坚实基础。
