11月27日23:09,随着观音岩水电公司5号机组有功负荷由0增加到600MW,标志着该公司首台600MW水电机组C级检修工作圆满收官,此次检修历时13天,比计划工期提前了3天。

为确保机组检修顺利进行,该公司提前一个月召开了5号水轮发电机基于RCM修前策划会,完善了设备FMEA分析收集表,发电机原检修项目共56项,减少18项,剩余38项,减少32%,并重新下发基于RCM策划的检修管理手册,通过RCM策划后5号水轮发电机组检修工期为14天,比原计划减少2天。经过精心组织、工期管控,最终历时13天圆满完成所有检修项目,提前归调。

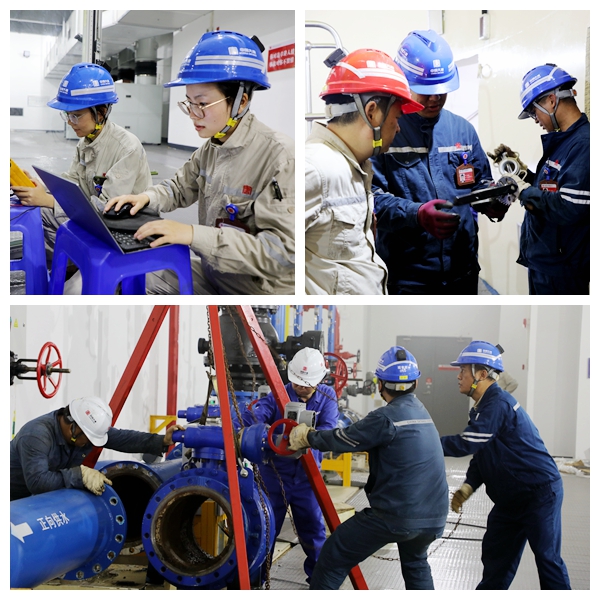

机组C修期间,该公司狠抓过程管控,制定检修安全、质量和进度等管理目标,坚持“谁主管,谁负责”的原则,强化过程监督和责任追究。一是成立了检修安全监督小组现场巡查,严厉整治检修作业中角色混乱、行为随意、习惯性违章等现象,强化有限空间、起重吊装、高处作业等高风险作业管控,严格执行重要作业、高风险作业到位监护。二是严格执行检修工序工艺标准,成立三级验收质量管控小组,对所有质检点进行现场见证、验收,对检修质量、设备性能进行把控。三是每日召开检修协调会,通报检修实时进度,倒排工期,及时协调解决检修中的问题,确保检修进度顺利推进。
接下来,该公司将以RCM维修策略方法为指导,继续优化今冬明春其他机组的C修项目,确保公司基于RCM检修试点项目取得实效,以高质量检修保障公司全年安全生产的稳定局面,为公司持续推进本质安全建设、创建一流水电企业贡献运维力量。
