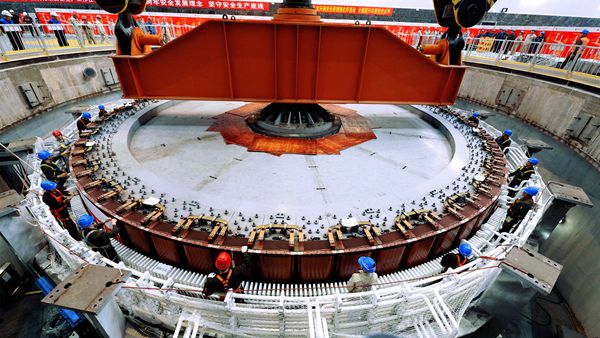

2月23日09时36分,随着一声哨响,观音岩水电公司3号发电机转子缓缓从基坑起吊,106分钟后平稳降落在安装间转子支墩上,标志着3号机A修首个关键节点目标告捷!
3号机是该公司自2014年投产发电以来首台开展A级检修的机组,单机容量600兆瓦,转子直径15.94米,高度3.051米,重约1250吨,起吊时需2台750吨桥机并车进行。吊装前,该公司检修领导小组召开了转子起吊专题部署会,对专项吊装方案进行集中学习研讨,并就起吊操作流程、注意事项、应急处置、安全监护等各环节进行详细部署、落实到人。严格审查工作票,开展安全技术交底,落实安全风险分级管控及高风险作业审批及人员到位等要求,确保本次转子起吊工作安全有序进行。
此次3号机组A修,计划工期90天,检修项目610项,该公司全体参修人员将继续发扬攻坚克难的精神,扎实推进机组检修工作,高质量完成3号机组A修工作,为创建A修精品工程保驾护航。
