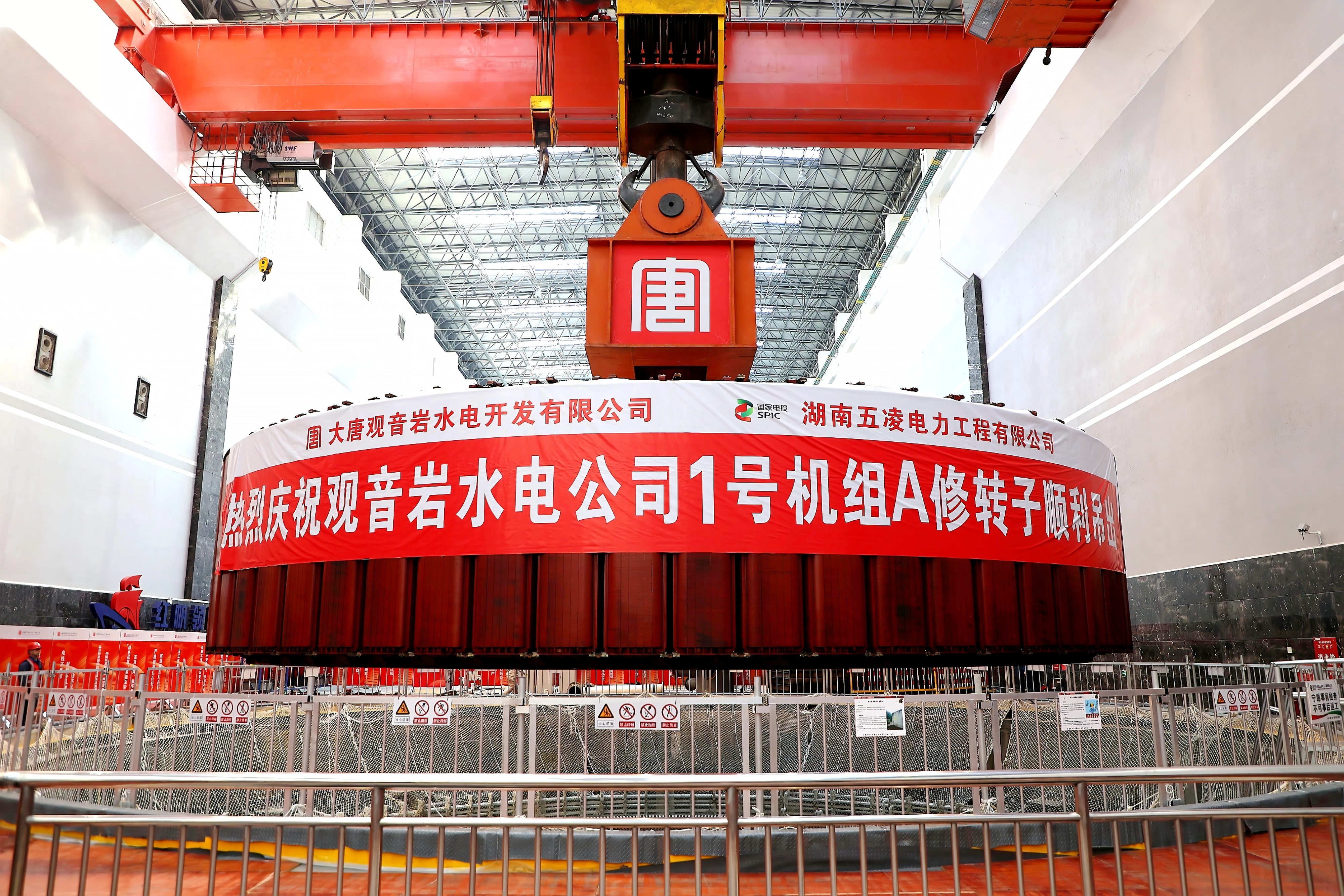

1月29日,观音岩水电公司1号机组1250吨转子从基坑平稳吊出、精准落位,标志着该机组A级检修首个核心关键节点圆满完成,为后续各项检修工序高效推进筑牢坚实根基,全面打响设备综合治理攻坚战。

该公司1号机组于2014年12月20日投产发电,单机容量600兆瓦,是该公司投产以来第三台开展A级检修的机组。转子吊出是A级检修中难度最大、牵涉面较广、风险最高的工作之一,此次起吊的转子直径15.94米、高3.323米,自重约1250吨,需依托2台750吨桥机并车协同作业。
为确保转子吊出工作万无一失,该公司高度重视、周密部署,扎实做好检修安全质量标准化管理,提前编制专项施工方案并多轮审核优化,精准梳理起吊全流程危险点与重难点,逐项制定针对性安全防控措施。同步完成桥机、平衡梁等起吊机具全面检测校验,确保设备性能达标可靠;起吊前严格开展安全技术双交底,明确岗位职责、规范操作流程,现场全程强化安全监督与风险防控,为起吊作业筑牢安全防线。

上午10时08分,随着总指挥一声令下,转子起吊工作正式启动,各岗位人员各司其职、密切配合,精准把控起吊、平移、落位等关键环节。在大家的共同努力下,最终转子平稳吊出基坑并精准落于指定位置,起吊任务安全顺利完成。
此次A级检修涵盖763项检修任务,其中标准项目738项、特殊项目25项。除常规检修内容外,重点推进转子技术改造、定子下部挡风板更换、空气冷却器更换等核心任务,检修内容多、技术难度大、攻坚任务重。

下一步,该公司将坚决贯彻落实集团公司、云南公司2026年工作会议精神,全力打赢设备综合治理攻坚战,秉持“从零出发、向零奋斗”的决心,锚定“A修精品工程”目标,坚持“应修必修、修必修好”的原则,全面强化检修标准化管控,不折不扣落实安全生产“七项硬措施”,持续加大现场监督管控力度,以严标准、硬举措全力以赴推进检修工作,确保安全、优质、高效地完成1号机组A修任务,为“十五五”良好开局打牢基础。
